巴中(通江)燃气发电工程项目提前完成主厂房基础出零米节点目标

来源:巴中燃气发电 发布日期:2024-06-16 0

6月16日,四川能投巴中(通江)燃气发电工程项目主厂房1号、2号燃气轮发电机组0米以下基础完成浇筑,提前4天实现主厂房基础施工出零米目标。这是继项目主厂房基础第一罐混凝土浇筑、余热锅炉第一榀钢架梁吊装后,实现的又一重要里程碑节点,标志着项目建设迈入新阶段。

\

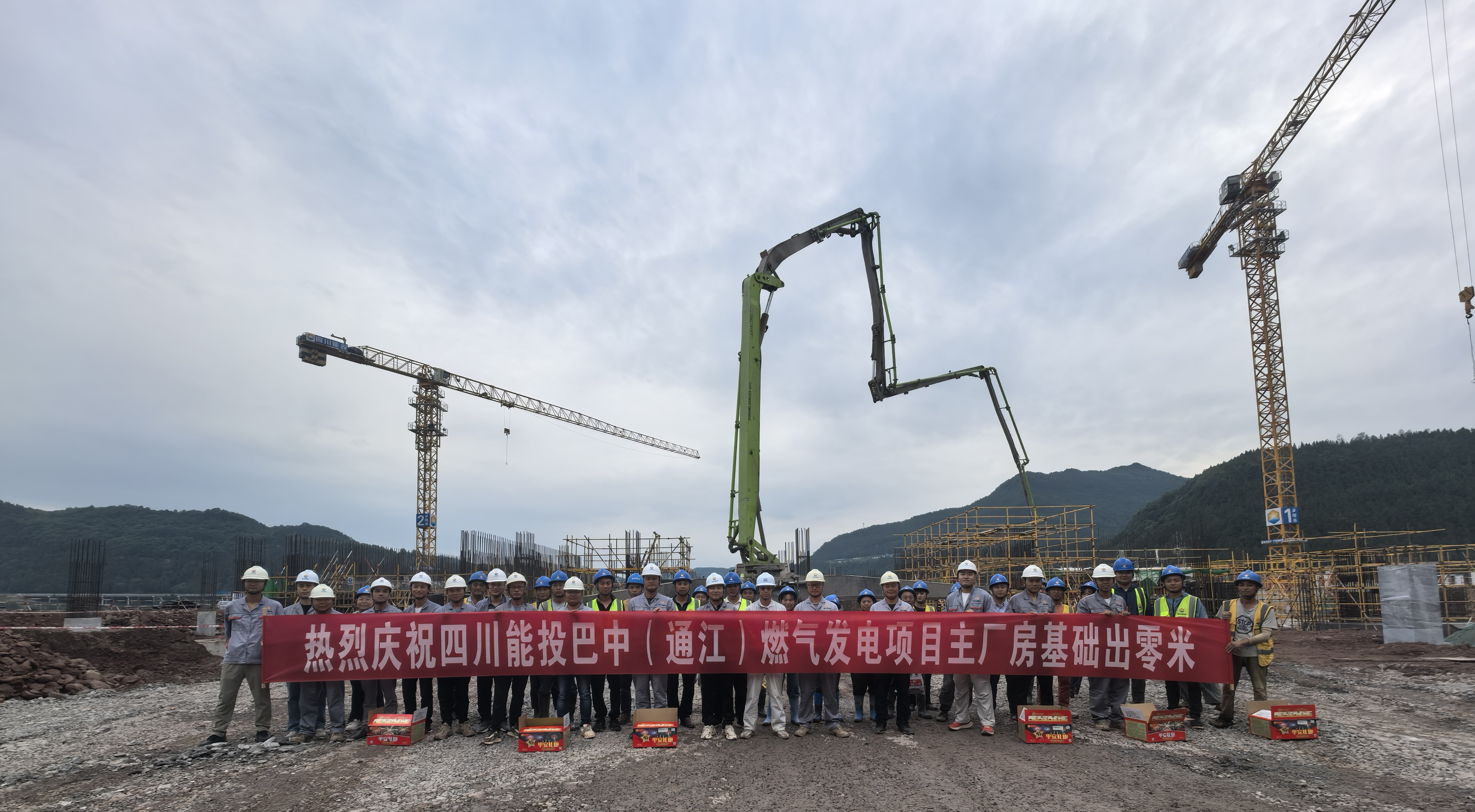

(图:主厂房基础出零米)

为了按期完成主厂房基础出零米的节点目标,巴中燃气发电公司多次组织各参建单位召开专题部署会,制定详细专项施工方案及实施计划,实时跟踪督导进度,及时科学合理纠偏,确保各项施工任务在安全前提下保质保量落实到位,提前实现了主厂房基础出零米目标。

下一步,巴中燃气发电公司将严守安全底线和环保红线,精细质量管控举措,不断优化组织设计,高质高效推进工程建设,助推革命老区经济可持续绿色发展。
